橫江運營所屬張窩電站110kV張(窩)普(安)線保電清障工程順利完工


來源:辦公室 時間: 2025年12月02日 ? 點擊率:打印 】【 關閉

  11月30日,由橫江運營統籌組織、橫江工程公司具體實施的張窩電站110kV張(窩)普(安)線保電清障工程順利完工,全線實現一次送電成功。該工程的圓滿完成,標志著這條投運二十年、總長26公里的輸電“生命線”廊道樹線矛盾隱患得到全面根治,為區域電力安全穩定供應筑牢了堅實屏障。

  該線路自2005年投運以來,已實現二十載安全穩定運行。近年來,輸電線路廊道內樹木無序瘋長、竹林密集蔓延,部分區段作業通道中斷,嚴重威脅線路安全運行;加之沿線涉及農戶數量多、訴求不一,協調工作復雜艱巨,成為制約清障工作推進的主要瓶頸。

  此次清障工程部署科學周密,分階段高效推進實施:11月22日至23日,優先開展不停電清障作業,全力保障民生供電不受影響;11月29日至30日,集中開展停電“攻堅砍伐”,通過精準調度最大限度壓縮停電時間。工程收官階段,作業人員直面夜間照明不足等困難,連夜奮戰、精細施工,確保工程按期保質完成。

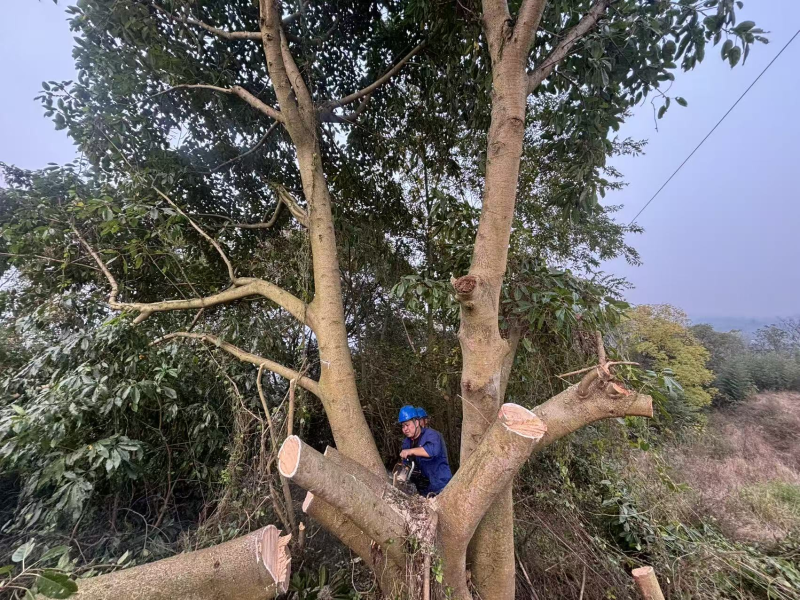

圖片2

  面對“無路可走”的極端作業環境,隊員們手持工具在齊腰深的雜草荊棘中艱難開辟通路,劃傷皮膚、汗水浸透衣衫成為工作常態,卻無一人退縮。為搶抓施工進度,他們頂寒風、啃干糧、飲涼水,以“釘釘子”精神一寸寸清理出安全輸電廊道。

圖片1

  在與農戶溝通時,隊員們主動化身“政策宣傳員”“民情聯絡員”,逐戶上門耐心講解電力安全法規、線路隱患危害及補償標準,用真誠溝通化解疑慮,以務實態度贏得群眾理解支持。清障作業結束后,施工隊伍還主動協助農戶清理現場雜物、恢復周邊環境,用細致周到的服務化解潛在矛盾,充分彰顯了國企的責任與擔當。

  此次清障不僅根除了110kV張(窩)普(安)線路運行隱患,更集中展現了橫江運營員工“不畏艱難、實干奉獻”的精神面貌。下一步,橫江運營將持續加強線路常態化巡檢與隱患治理,以更高標準、更實舉措、更嚴要求保障電力“生命線”暢通無阻,為區域經濟社會發展和民生用電需求提供更加可靠的能源支撐。
